水利署職司台灣中央管河川之砂石管理,為能有效及時掌握疏濬計畫整體業務執行進度與成果的落實,以計畫生命週期為架構,導入資訊化、行動化及自動化管理機制。

透過網際網路各種數位科技,對疏濬作業採數位化管理模式,水利署、河川局、水資源局、縣市政府等相關單位可於疏濬管理系統即時取得疏濬工區最新之疏濬數據,達到透過網際網路即時掌握疏濬作業狀況,並提高疏濬業務執行效率之目的

專案實績與效益

疏濬管理系統為疏濬區端、執行機關端及水利署端的三層式架構,透過網路服務(WebService)的方式建立疏濬區與水利署之間的資料交換機制,水利署與各疏濬執行機關透過即時監看、統計的方式掌握每日的疏濬進度,達到多疏濬區綜合管理,即時控管疏濬區狀況。

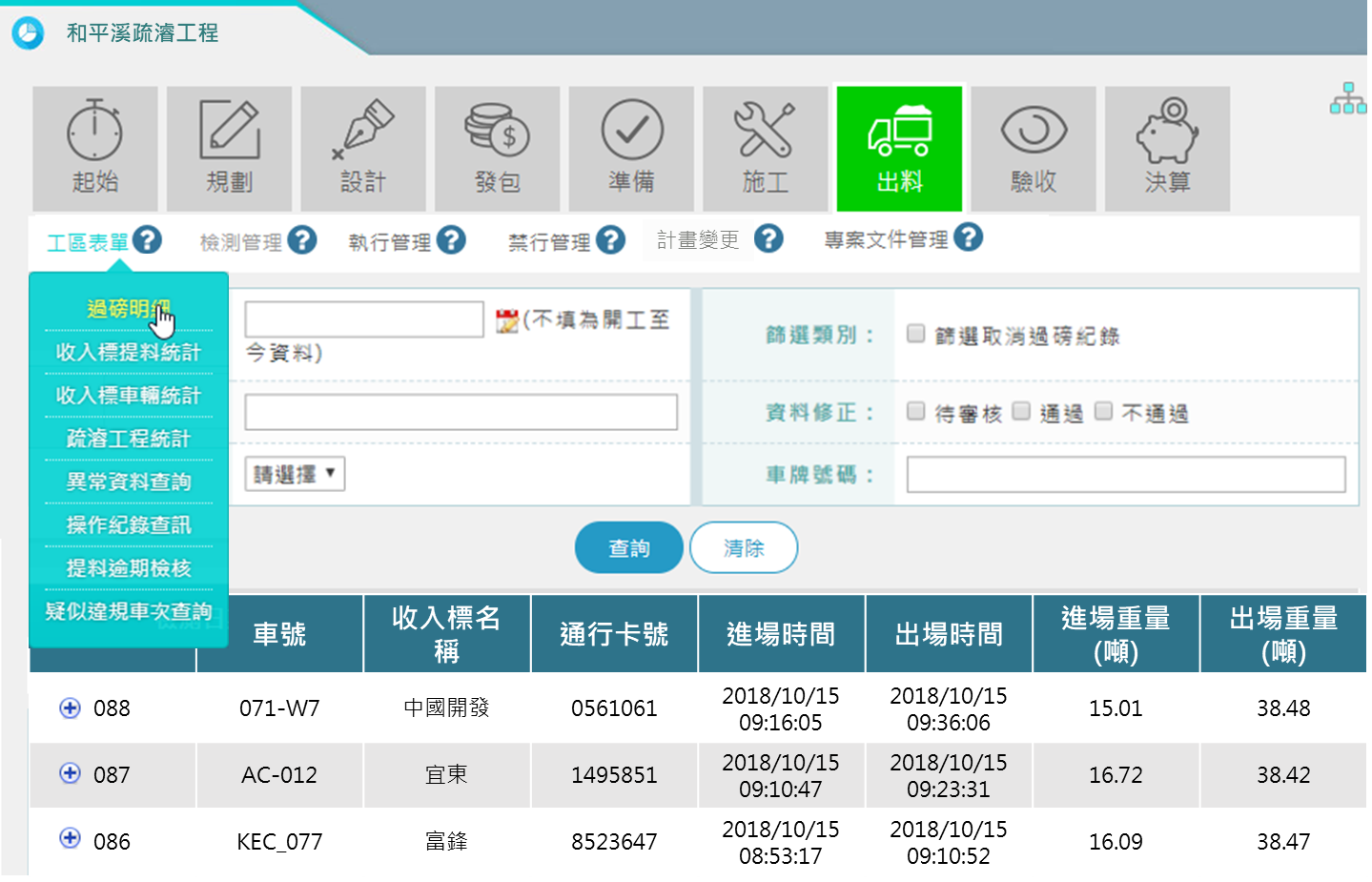

此外,發展專案管理藍圖,以專案管理方式建立疏濬計畫生命週期管理,從起始、規劃、設計、發包、準備、週邊設備施工、出料施工與監控、完工驗收至結(決)算九個階段掌握疏濬計畫辦理與執行情形。

除了疏濬作業垂直管理外,更以橫向資源共享機制將疏濬資訊進行資料開放與共享,包含介接公路總局砂石車籍資料,土石標售資訊與疏濬量執行統計發布等,達到疏濬資訊公開與行政透明的目標。
